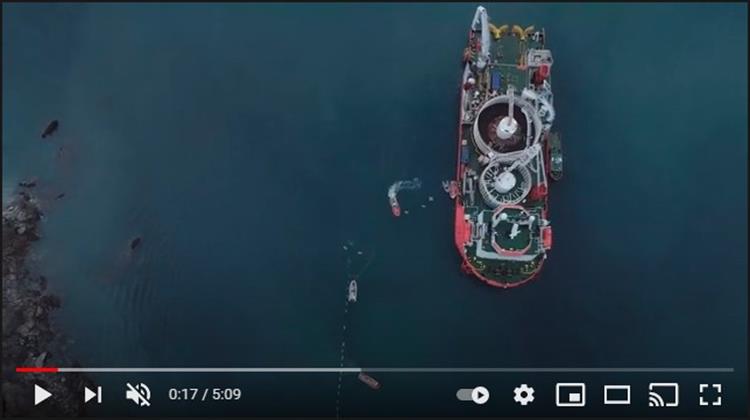

Το project περιλαμβάνει τον σχεδιασμό, την κατασκευή και την εγκατάσταση περίπου 30 χιλιομέτρων υποβρύχιου καλωδίου σε βάθος περίπου 200 μέτρων.
Το έργο ξεκίνησε τον Δεκέμβριο του 2019 και πρόκειται να ολοκληρωθεί στα τέλη του πρώτου εξαμήνου του 2022 με την ηλέκτριση του νέου υποσταθμού που κατασκευάζεται στη Σκιάθο και την ένταξη της συνολικής πια διασύνδεσης στο ελληνικό σύστημα των 150 kV.
